墙体自保温抗裂、防渗砂浆的施工细节

托马斯 2018-12-24 07:54

1、自保温外墙抹灰应在主体工程质量验收、结构热桥部位保温措施及异形材料交接处抗裂增强网施工验收合格、砌体收缩稳定后进行。

2、抹灰前,对保温层表面的尘土、污垢、油渍等要清除干净,而后做毛化处理。

3、抹灰砂浆施工时,应同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及凸出墙面的顶面做出排水坡度,下面应做出滴水槽或滴水线。

4、对于保温一体板现浇系统外则大面积粉刷:

  (1)按设计要求的专用抹面砂浆,抹第一遍抹灰层,厚度控制在10~15mm,先用大扛扞刮平,再用塑料抹子搓平,随后用铁抹子将事先剪好的网布压入抹面砂浆中,置后置锚钉;在第一遍抹面砂浆八成干燥时,再抹第二遍抹面砂浆。

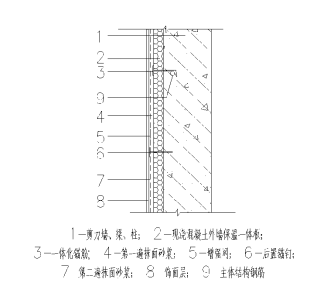

  (2)锚固件锚固时应在第一遍抹面砂浆(压入增强网)初凝时进行,使用电钻打孔,将锚固件插入孔中,并将塑料园盘的平面拧压到抹面砂浆中。锚固件与基层的有效深度不小于30mm( 构造要求见下图);锚固件的数量要符合设计和规范要求。

  (3)锚栓固定后抹第二遍抹面砂浆,第二遍抹面砂浆厚度应控制在2~3mm。

  分格缝施工应按照设计要求进行。

1

6、网布之间的搭接宽度不应小于50mm;阴阳角处也应压搓搭接,搭接宽度不应小于200mm,并保证阴阳角处的方正和垂直度。网布铺贴要平整、无褶皱。门窗洞口处应450方向增贴一道300mm×400mm网布加强。

7、设计饰面砖墙面,基层应要用热镀锌电焊钢丝网加强。

8、填充墙墙面粉刷按设计要求和相关规范要求进行。(构造要求见下图)

2

9、在粉刷施工过程中及施工后7天内,应进行遮蔽保养及养护,防止雨水冲刷及烈日暴晒,冬季应遮盖防冻,室外环境温度高于370C或低于00时,不得施工。

冬期应按《建筑工程冬期施工规程》JGJ 104的相关要求施工。

10、其他要求应符《住宅工程质量通病控制标准》DGJ32/J16-2014等标准的规定。
